春回大地,万物复苏。近日,由中泰正信工程管理咨询有限公司负责的三水厂升级改造排泥水全过程咨询服务项目已全面复工复产,项目总投资约1.3亿元。公司委派项目监理团队紧扣进度节点、全速推进,确保重点民生工程早日投用,为城市供水安全构筑坚实可靠的城市供水安全防线。
自复工以来,参建单位倒排工期,全面掀起施工热潮。目前,工程核心区域建设进展顺利,土建与工艺管线工程双线并行、同步提速,多项关键节点按计划有序推进。

土建工程:夯实根基,核心结构加速成型
作为工程的“根基”,土建部分已实现关键突破,为后续施工奠定基础。

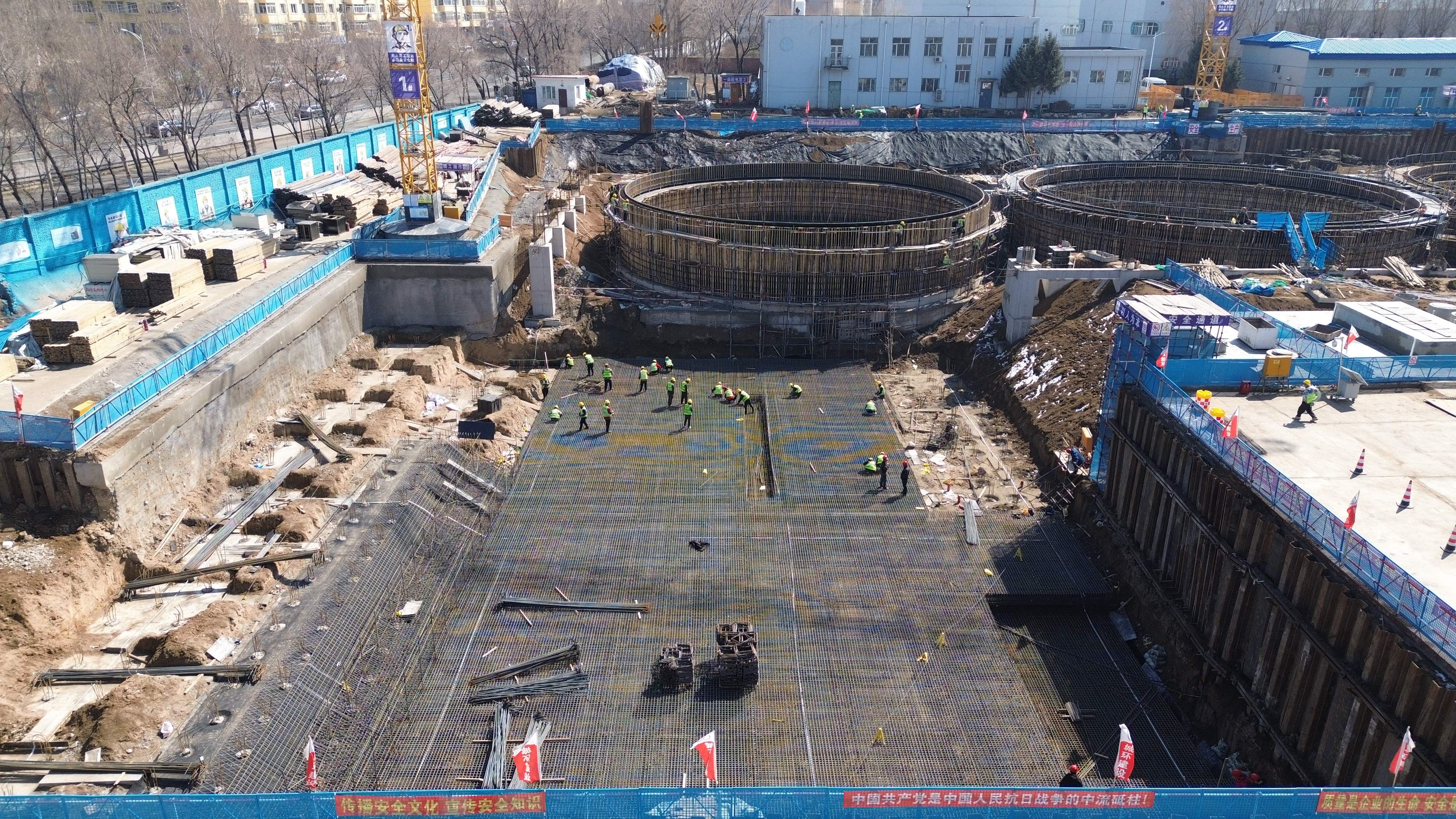

基础工程全面完工:支护体系及开挖工作全部完成,为深基坑施工筑牢安全屏障;浓缩池750根基桩施工圆满收官,桩基础承载力经检测全部合格,满足结构设计要求。

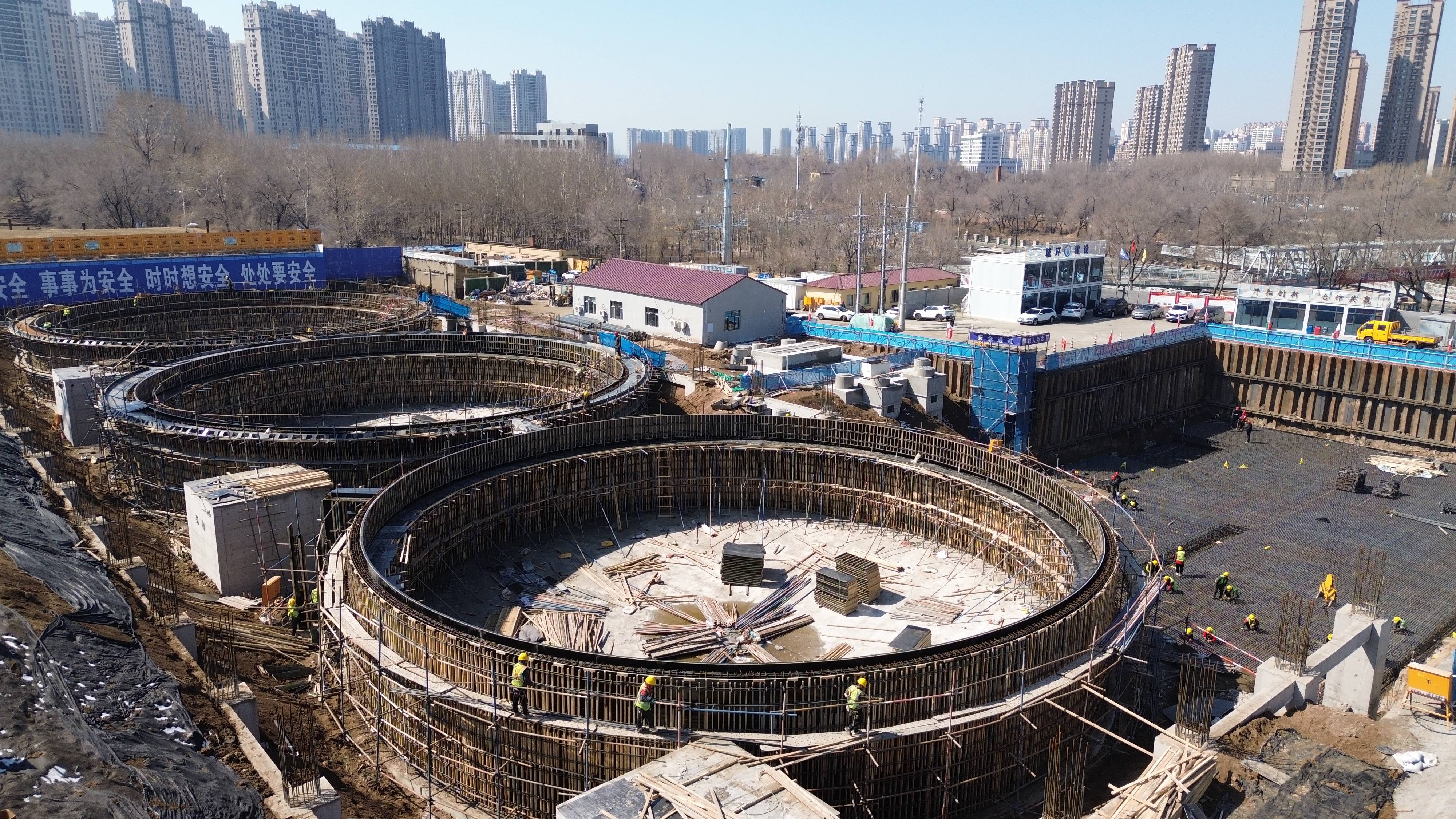

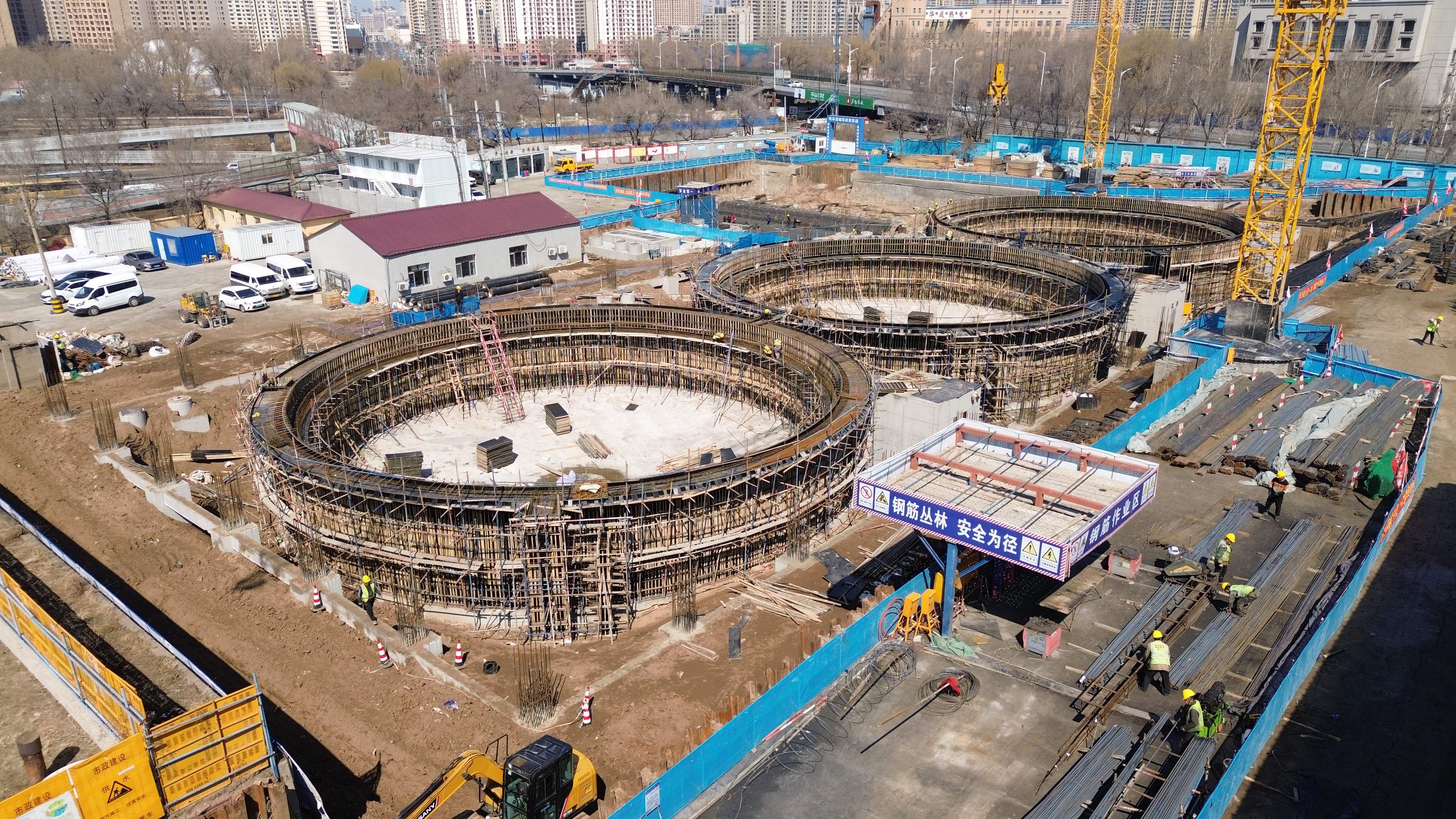

核心池体稳步推进:1#、2#、3#浓缩池底板混凝土浇筑已全部完成,池壁钢筋绑扎工作同步结束,目前正全力开展池壁模板安装作业,为后续混凝土浇筑做好准备;浓缩池框架承台梁混凝土浇筑已顺利完成,标志着池体主体结构框架初具雏形。
清理与防水作业收尾:排泥水池、污泥平衡池已完成撤保温珍珠岩、清理垫层及桩头工作,桩头防水施工也已全部结束,为后续池体防渗施工扫清障碍。
配套设施完成浇筑:上清液池混凝土浇筑工作已圆满完成,为后续工艺管线安装创造了有利条件。

工艺管线是工程的“血脉”:目前,厂区排水管线建设已完成总工程量的61%。其中,DN800钢管完成133.5米、D800混凝土管完成119.6米、DN150排水管线完成14米,累计完成401米。同步建设的排水井室已完工13座,占总数19座的68%,管网与井室建设协同推进、成效显著。
复工攻坚:抢抓春光,全速冲刺新阶段
当前,项目正抢抓春季施工黄金期,在冬休前已完成工作量基础上,全面进入地上施工新阶段。为确保工程高效、安全、优质推进,项目部多措并举保障复工:
细化施工计划:结合当前进度,重新优化施工网络图,明确各工序衔接节点,责任到人。
强化安全质量:严格落实安全生产责任制,开展复工前安全技术交底与岗前培训,加强对深基坑、模板支撑等关键部位安全巡查,严把每一道工序质量关。
保障资源供给:提前调配钢筋、混凝土等主材,检修施工机械,确保人员、设备、材料全部到位,为连续施工提供有力支撑。

项目建成后将大幅提升水厂污泥处理能力与水资源循环利用率,实现雨污分流,对改善城市水环境、保障供水安全具有重要意义。
下一步,公司将多措并举,全力保障项目建设。一是依据实际需求,继续充实人员力量,提高一线工作效率;二是提供后勤支持,确保工作紧密衔接;三是加大管理力度,聚焦关键节点,严控施工质量与安全。我们将建立快速响应机制,确保问题第一时间被发现和解决。
公司将以高度的责任感,力争在项目竣工时向建设单位递交一份高质量的履约答卷,最终向市民交付一项经得起检验的优质民生工程。
